Las inconclusas obras de Odebrecht en Venezuela

odebrechttt

Metro, metrocable, puentes, complejos industriales y la remodelación del Aeropuerto Internacional de Maiquetía. Todo esto figura en la lista de deudas de Odebrecht con Venezuela, el país que más dinero recibió en sobornos de parte de la constructora -según el Departamento de Justicia de Estados Unidos-.

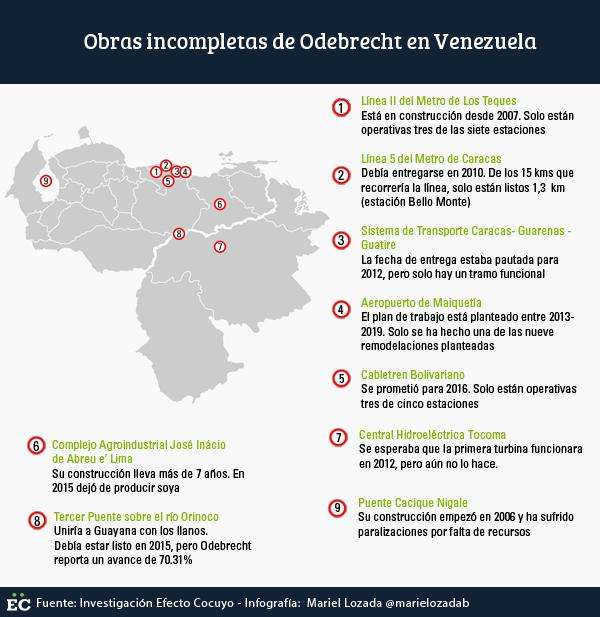

La mayoría de las obras de Odebrecht en el país se ubican en Miranda, estado gobernado por el líder opositor y excandidato presidencial Henrique Capriles Radonski. De los cinco proyectos en la entidad, el gigante brasilero solo terminó uno: el Metrocable Mariche, funcional desde 2012. Aunque es la única obra completada, tampoco se salvó de retrasos; la construcción se anunció en el año 2000 e inició en 2007.

También en el estado Miranda están los elefantes blancos del Sistema de Transporte Masivo Caracas – Guarenas- Guatire. Se esperaba estuvieran listos en 2012, pero los mirandinos recibieron 2017 sin tenerlos. En la página del Registro Nacional de Contratistas se evidencia que la obra solo tiene un avance de 26.7%.

La construcción del Cabletren Bolivariano fue prometido por el entonces ministro de Transporte Terrestre y Obras Públicas Haiman El Troudi para 2015, pero en la actualidad solo están operativas tres de las cinco estaciones. Una historia parecida tiene la Línea II del Metro de Los Teques: a pesar de que su construcción lleva ya 10 años, solo operan tres de siete estaciones.

Pero el proyecto bandera de Odebrecht en el Distrito Capital es la construcción de la Línea 5 del Metro de Caracas, por la que incluso expropiaron un terreno en Los Mercedes. En las primeras proyecciones -hechas en 1997- se planteaba que la obra estuviera lista en 2010.

info-odebrecht

Los puentes tampoco son el fuerte de Odebrecht en Venezuela. Iniciaron la construcción de dos, uno sobre el Lago de Maracaibo y otro sobre el río Orinoco, y ninguno de los dos está terminado.

En agricultura tienen el Complejo Agroindustrial José Inácio de Abreu e’ Lima, en Anzoátegui, que supuestamente lleva un avance de 88%. La obra estuvo activa, pero en 2011 produjo solo 8.000 hectáreas de soya y en 2015, ninguna.

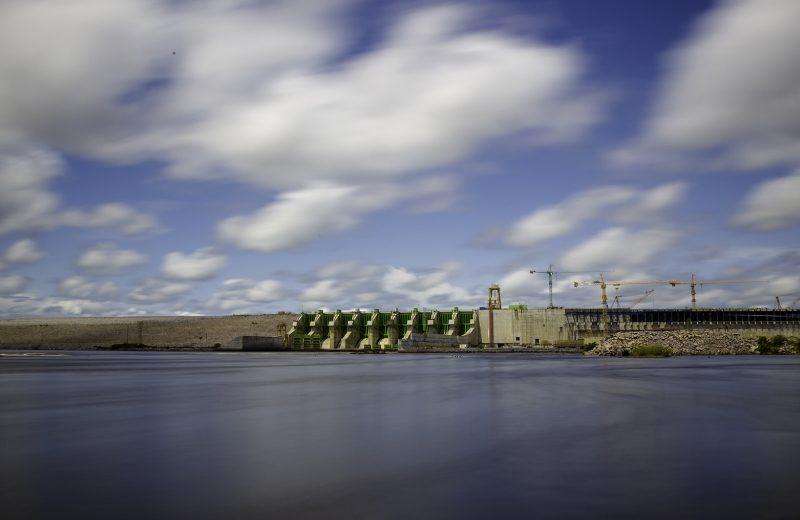

Otra obra inconclusa es la Central Hidroeléctrica Tocoma, de la que, entre dimes y diretes, se llegó a firmar que había avanzado 96% (según Héctor Navarro, exministro de Energía Eléctrica). Sin embargo, aun la represa, ubicada en el estado Bolívar, no funciona.

El otro proyecto de Odebrecht en el centro del país es la modernización del Aeropuerto Internacional de Maiquetía Simón Bolívar, para el que se prometió la ampliación del Terminal Nacional, construcción de la Plataforma Remota Internacional, rehabilitación de las calles de rodaje, modernización de la Plataforma de Carga y actualización de sistemas tecnológicos, de control aéreo, seguridad interna, y control de datos y la expansión del Umbral 28. Solo la última se cumplió.

Foto: Odebrecht

  • Mariel Lozada | @marielozadab . Ahora tómate tu tiempo y dinos quien firmo cada uno de esos contratos, mencionas a Capriles, pero como gobernador te puedo apostar que no firmo esos
    contratos…

  • Manuel Marcano

    Es demasiado evidente, cuando se ve la indiferencia del PRESIDENTE DEL PAÍS en este asunto, solo decir como si fuera un chiste que una empresa que tiene “porque es la contratista del estado directamente,(OSEA) del ejecutivo de la presidencia” las mas grandes obras de construcción y estratégicas de la revolución “SOLO SE AUTODISOLVIO”, como si fuese algo bueno o conveniente, que no amerita comentario. Que tal , seguro que nos vamos a comer un cuento de santos, o que el mas tonto no sabe por que callan. Se sabe que hay Venezolanos bien identificados en estas Olimpiadas, que la justicia internacional les tiene Madalla de Oro.
